医院纠偏

近日 ,,,,, ,,,亚星管理平台圆满完成湖北省人民医院药学部大楼顶升纠偏工程 。 。。。 。。本项目采用亚星管理平台结构自主研发的“集中控制同步顶升成套设备” ,,,,, ,,,结合高精度传感器与自动化控制系统 ,,,,, ,,,实时监测建筑沉降及荷载变化 ,,,,, ,,,确保顶升施工过程安全平稳可控 。 。。。 。。

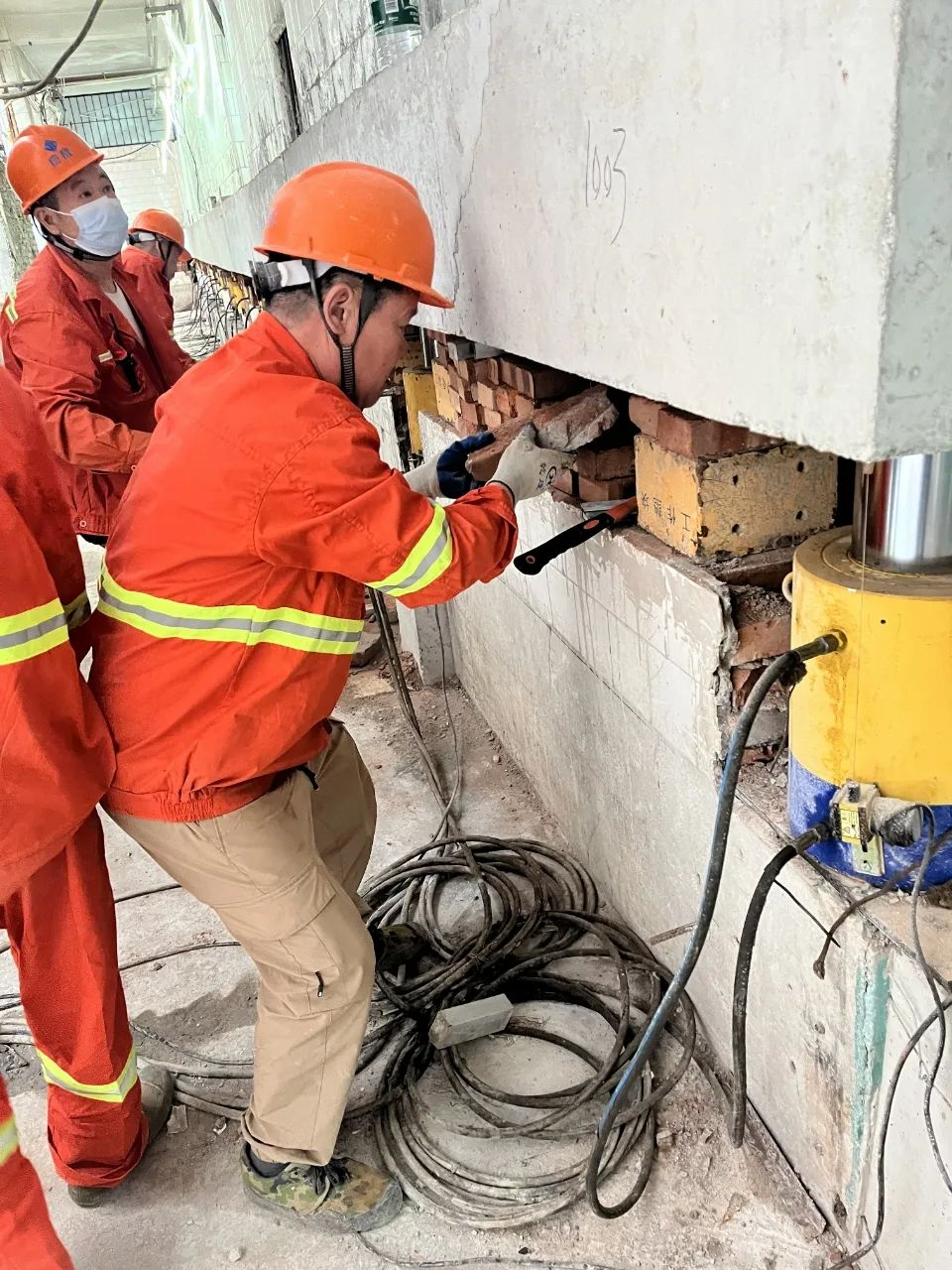

该大楼建造于上世纪八十年代 ,,,,, ,,,总体分为东西两栋 。 。。。 。。西侧大楼结构类型为地上四层砖混结构 ,,,,, ,,,总高14.7m;;;;;东侧大楼为后建两层砖混结构 ,,,,, ,,,两栋大楼间设置有结构缝 。 。。。 。。经观测 ,,,,, ,,,该建筑基础沉降稳定 。 。。。 。。经检测该房屋倾斜超限且上部结构承载力不足 ,,,,, ,,,东西两侧大楼向北平均倾斜率分别为12.60‰、16.72‰ 。 。。。 。。亚星管理平台项目团队根据检测报告 ,,,,, ,,,制定了精密的纠偏方案 ,,,,, ,,,精准计算顶升点位与力度 ,,,,, ,,,最终将建筑抬升至设计标高 ,,,,, ,,,偏差控制在毫米级 。 。。。 。。

 亚星管理平台(中国游)官方网站

本次项目中 ,,,,, ,,,安全管控贯穿了工程全周期 ,,,,, ,,,项目部建立了安全保障体系 ,,,,, ,,,确保施工过程有序推进 。 。。。 。。

1、周密策划

 亚星管理平台(中国游)官方网站

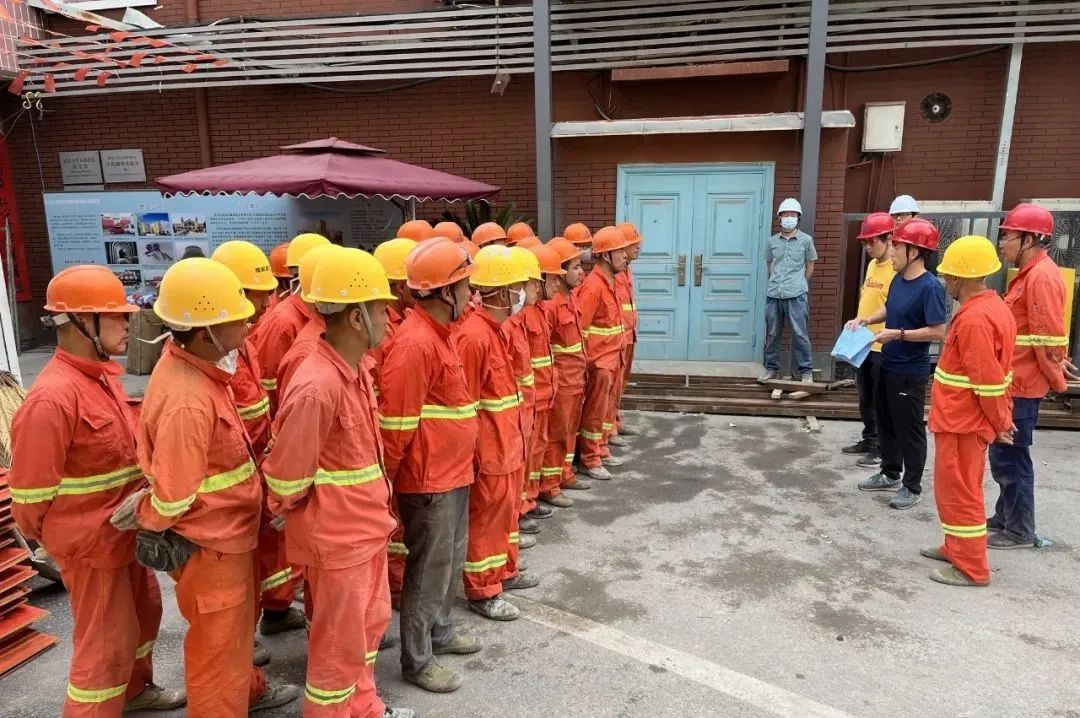

(1)公司技术负责人对现场管理人员交底 ,,,,, ,,,现场管理人员对作业人员交底 ,,,,, ,,,确保全体人员明确作业步骤及安全注意事项 。 。。。 。。

(2)为应对突发状况 ,,,,, ,,,项目部编制了应急预案 ,,,,, ,,,准备了应急救援物资 ,,,,, ,,,并组织应急演练 ,,,,, ,,,提高应对突发情况的能力 。 。。。 。。

(3)提前公告 ,,,,, ,,,选择节假日进行顶升纠偏 ,,,,, ,,,减少对周围单位、人员的影响 。 。。。 。。施工期间对两栋大楼安全坠落半径范围实行全封闭管理 ,,,,, ,,,增设安全警示牌 ,,,,, ,,,非施工人员禁止入内 ,,,,, ,,,各路口安排专人值守 。 。。。 。。

2、实时监测

 亚星管理平台(中国游)官方网站

(1)布设经纬仪、应变计等设备 ,,,,, ,,,数据同步传输至指挥平台 ,,,,, ,,,确保顶升量控制在计划范围内 。 。。。 。。

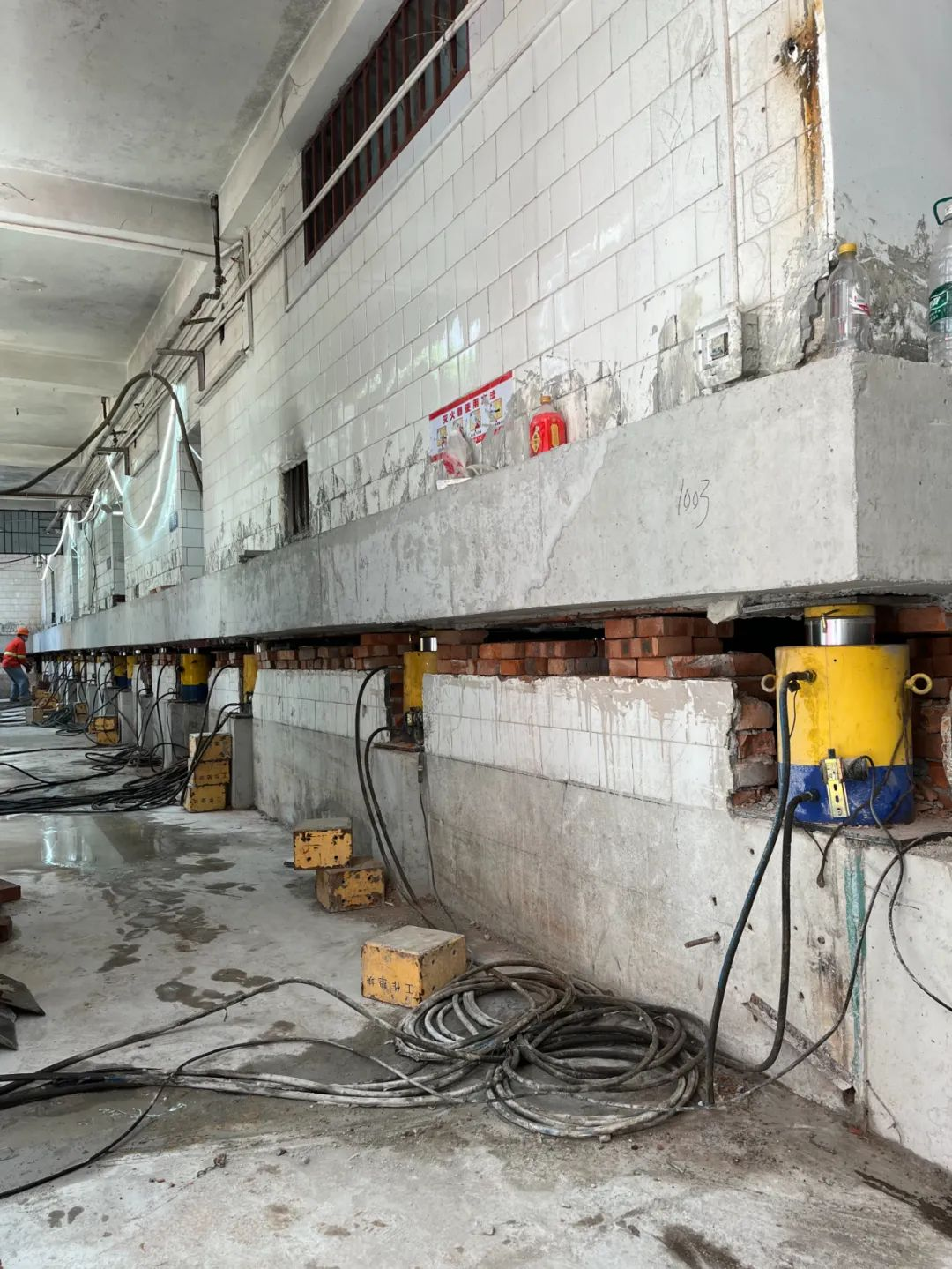

(2) 顶升过程中 ,,,,, ,,,专人负责观察墙体是否有开裂等异常情况 ,,,,, ,,,安全人员仔细观察两栋大楼结构缝处的间距 ,,,,, ,,,防止间隙过小 。 。。。 。。

3、分级顶升

亚星管理平台(中国游)官方网站

采用分步顶升工艺 ,,,,, ,,,顶升前先试顶 ,,,,, ,,,顶升设备及荷载无异常再开始顶升作业 ,,,,, ,,,每阶段稳定后经研究院评估再推进 ,,,,, ,,,控制风险 。 。。。 。。

本次湖北省人民医院药学部大楼顶升纠偏工程的顺利实施 ,,,,, ,,,标志着亚星管理平台结构在建筑纠偏与加固领域的技术实力再上新台阶 ,,,,, ,,,依托先进的钢滑道顶升技术和智能化监测手段 ,,,,, ,,,为既有建筑的安全改造提供了示范样本 。 。。。 。。
